基礎工事②

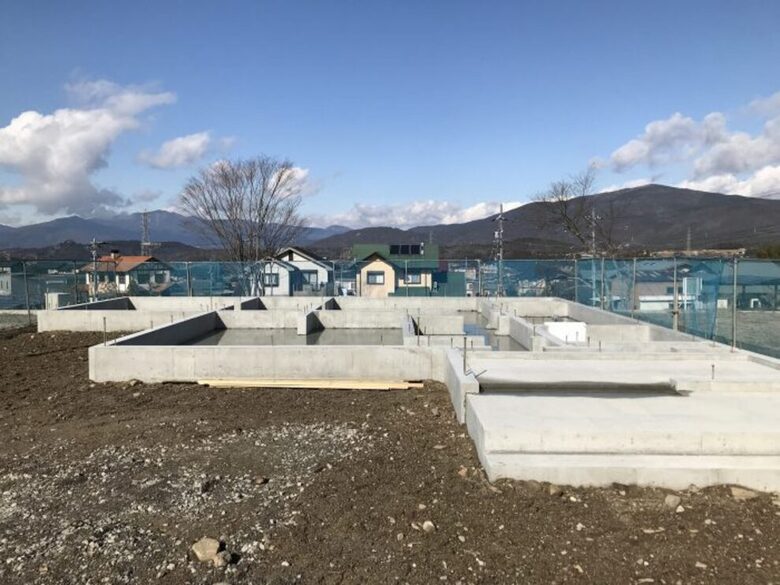

![](/images/sys/resize/780x0/54a07d19355c5e560f52237e41db6f75.jpg)
前回の続きで基礎工事となります。
今回はコンクリート打設状況から
完成までとなります。

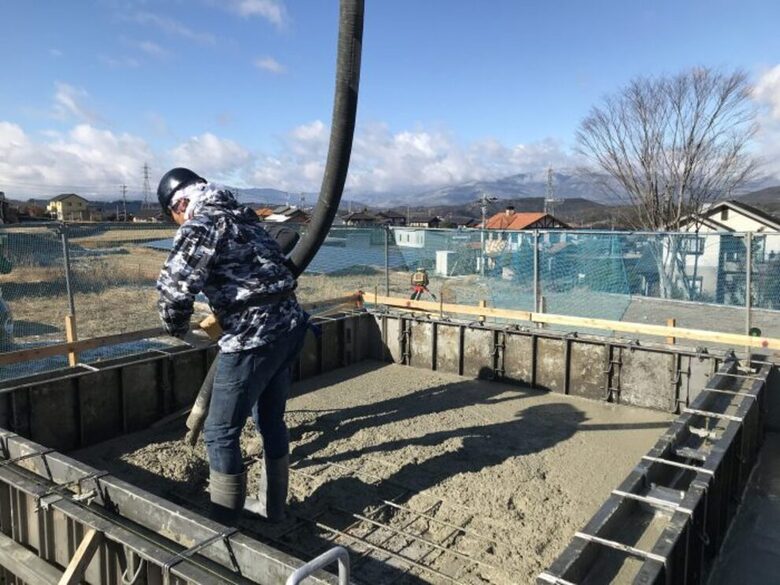

本日コンクリートの打設を行いました。
数日前から急に寒くなり
心配しておりましたが、
快晴で暖かく安心しました。
心配しておりましたが、
快晴で暖かく安心しました。
一体打設工法は手間や時間が掛るので、
多くの人手が必要となります。
多くの人手が必要となります。
今回は5人の職人さんで
打設を行いました。
打設を行いました。
バイブレーター掛け、天端均し、
土間均し、土間押さえ、通り確認、
土間均し、土間押さえ、通り確認、
天端高さ確認など一人一人役割があります。

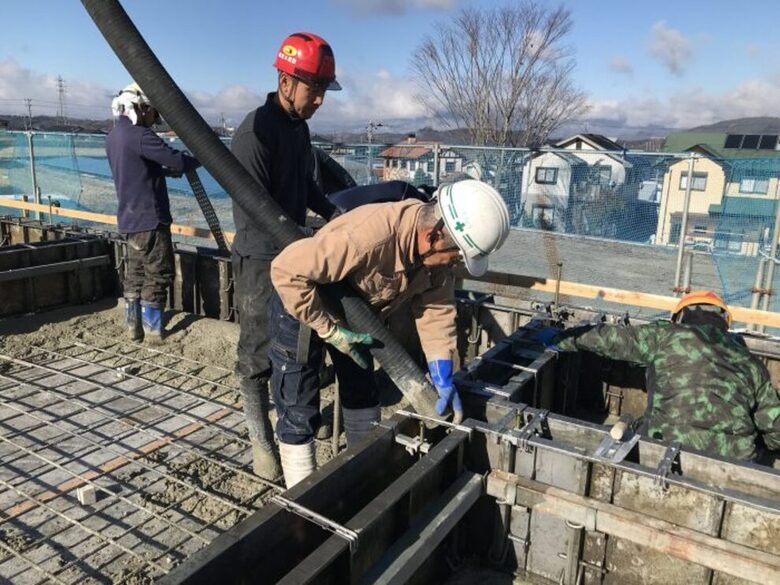

初めは外周部分から
コンクリート打設していきます。
コンクリート打設していきます。
![](/images/sys/resize/780x0/8c5dc5cf012f4cd9bada82175818b16f.jpg)

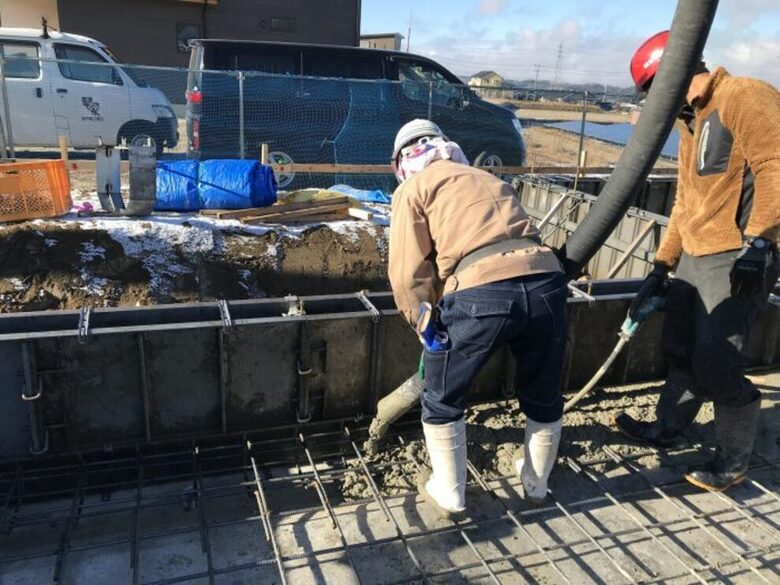

外周部の次は立上り部分の打設です。

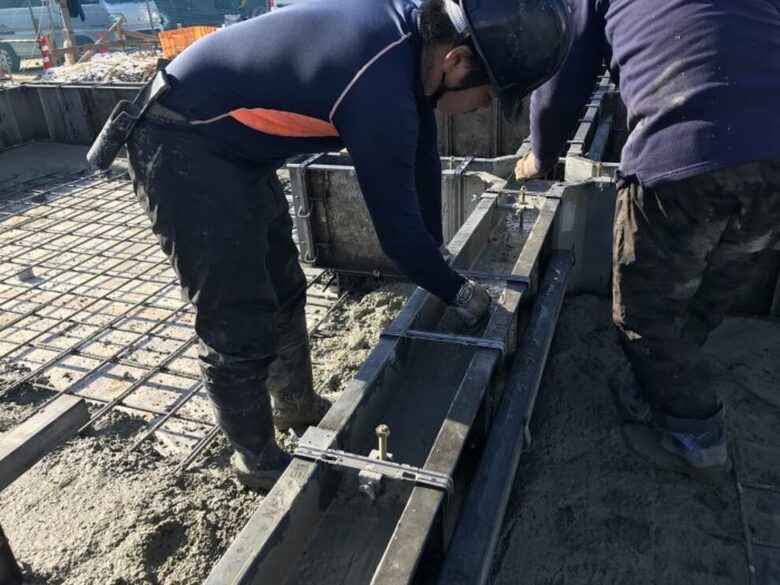

一人が天端を均し、
もう一人は基礎天端の高さを確認します。
もう一人は基礎天端の高さを確認します。
立上り部分の打設が最も時間がかかります。
![](/images/sys/resize/780x0/816290b335607b11a74ffb94df1174cf.jpg)
![](/images/sys/resize/780x0/468c20a7a4154d75162073bd6bf98bde.jpg)

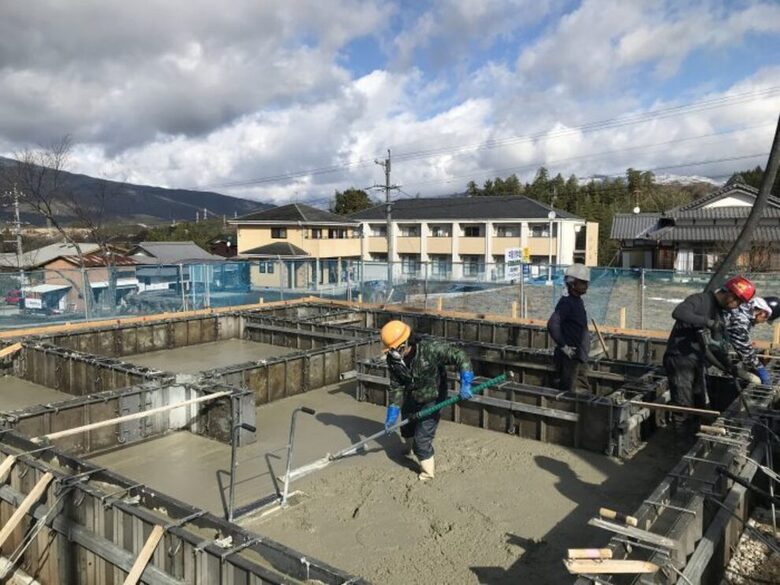

最後に土間部分の打設です。
打設完了後は
土間はコテで念入りに押さえ、
立上りはレベラーを流して
一連の作業が完了します。
土間はコテで念入りに押さえ、
立上りはレベラーを流して
一連の作業が完了します。
今回の所要時間は5時間でした。
![](/images/sys/resize/780x0/d623435cf65275207ed4d4bc2f16c85a.jpg)
![](/images/sys/resize/780x0/1de549b9f07395814515897dba6c6814.jpg)
数日間の養生期間を設け、

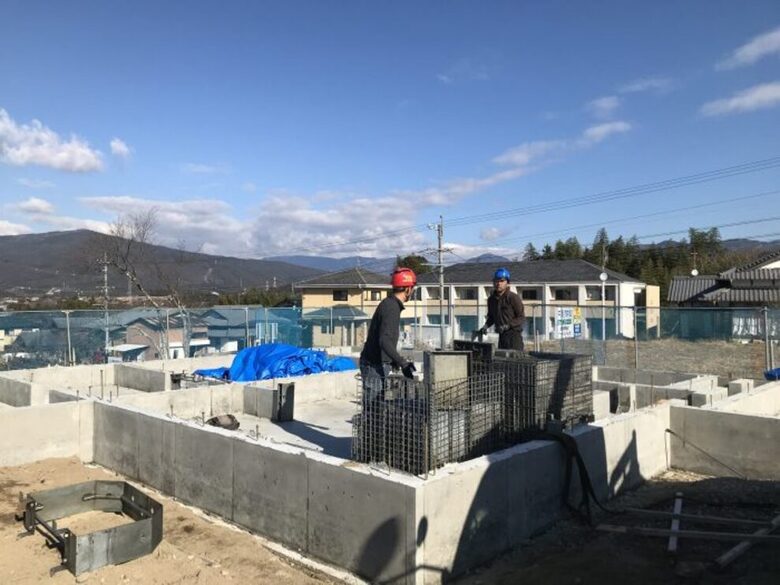

型枠を撤去して基礎の完成です。
![](/images/sys/resize/780x0/bc712e59267525681f8102142998c828.jpg)
![](/images/sys/resize/780x0/b30f69e0e004b064b2b713f2cf0b5a06.jpg)
約3週間の基礎工事が無事完了しました。
通り・高さも良く、
綺麗に仕上がっております。
綺麗に仕上がっております。
これから外周部の給排水配管を行い、
建て方工事に進んでいきます。
建て方工事に進んでいきます。
次回ですが、
木材の加工状況(構造材・造作材)を
レポートします。
木材の加工状況(構造材・造作材)を
レポートします。
現場担当:佐々木悠志
